【今日朝阳网】铁龙起舞向京畿

摘要:各位网友,明天就过大年了,本文作者、本网小编和您一起共同祝愿京沈高铁早日建成通车!让辽宁朝阳和北京朝阳早日“心手相牵”、共圆好梦!中铁十二局集团京沈项目部2015年工作亮点

铁龙起舞向京畿

——中铁十二局集团京沈项目部2015年工作亮点

文图/世平  编辑/天河 文竹


        天路承载腾飞梦,铁龙起舞向京畿。


(紧张有序的施工现场)


        近年来,在广大的辽宁地区,一提到“京沈客专”这四个字,立马让人感到心热情暄。这条寄托着无数辽宁人梦想的交通大动脉,一直处在千呼万唤“盼”出来的状态。关注工程进度、施工企业和施工质量,似乎成了各界人士的一种“本能”或“习惯”。

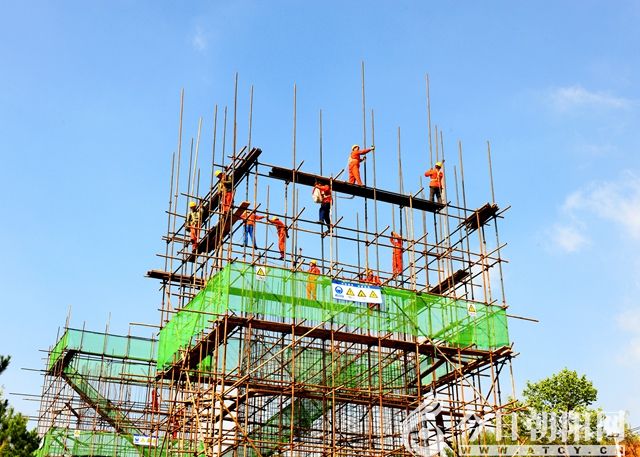

(夜以继日浇筑忙)


        在京沈客专辽宁段众多参战企业中,中铁十二局集团京沈项目部(辽宁段TJ-2标)的表现一直可圈可点。刚刚过去的一年,该项目部按照“高标准起步、高效率推进、高质量达标”的总体要求,挥师疾进,风雨兼程,实现了预定的作战目标,为加速“铁龙入京”迈出了具有历史意义的一大步。



        2015年,TJ-2标总投资201690万元。开累完成119441.6万元,完成总投资的59.2%;2015年计划完成73543万元,实际完成80757.6万元,完成年度计划的109.8%。


        2015年,实际完成隧道暗洞开挖支护10964m,完成计划114.6%。其中,标段重点工程辽西隧道开累完成开挖支护7139.7m,超前指导性施组1170m;完成明洞及洞门施工290m,完成计划102%。



        此外,所有桥梁下部结构全部完成。同步完成了杨杖子特大桥连续梁施工,并完成了23孔移动模架现浇梁施工。


       在此基础上,开累完成路基土石方61.57万m3,完成计划100%;完成路基防护10410 m3,完成计划104.1%;完成路基基床混凝土36365 m3,完成计划107%。



        一载回眸,该项目部在工程建设方面取得的亮点主要有:



(杨杖子特大桥)

        马杖子隧道于4月7日顺利贯通,成为京沈客专全线第一座贯通的隧道;杨杖子特大桥连续梁10号墩0号块于5月4日浇筑完成,成为全线第一个浇筑的连续梁0号块;3月16日,朝阳指挥部在该标段辽西隧道组织召开隧道施工现场观摩会;3月25日,朝阳指挥部在该标段杨杖子特大桥组织召开连续梁施工现场观摩会;5月29日,京沈公司在该标段辽西隧道进口组织召开京沈客专辽西隧道应急抢险救援演练现场会;4月份,该标段在京沈公司“两保一比”活动中取得第二的好成绩;5月份,该标段在京沈公司“两保一比”活动中取得第一名的好成绩;在2015上半年信用评价中,该标段再度斩获第一名;7月13日,水沟电缆槽一体机观摩会在该标段召开;8月23日,绿化防护观摩会在该标段第四段路基召开;9月23日,现场观摩会在该标段3号弃土场召开……

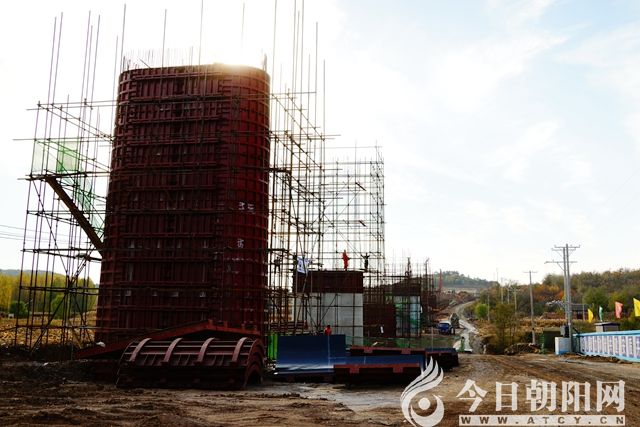

安装墩柱模板)

        在确保工程稳健推进的同时,该项目部还切实加强了现场管理、技术管理、质量管理、安全管理和人才培养,并狠抓思想政治工作、党风廉政建设及文化宣传报道工作,起到了凝聚力量、鼓舞士气、树立形象、打造品牌的积极作用。其中,对外宣传工作成绩喜人。一年来,先后在省部级以上报刊发稿20篇,其中在《人民日报》和《辽宁日报》各发稿件2篇,并在《中国交通报》、《人民铁道报》、《中国铁道建筑报》发稿16篇,有力地配合了工程建设和项目推进。

       (更多精彩请关注本网后续报道)

        各位网友,明天就过大年了,本文作者、本网小编和您一起共同祝愿京沈高铁早日建成通车!让辽宁朝阳和北京朝阳早日“心手相牵”、共圆好梦!


【本网声明】
  1、本文仅代表作者个人观点,与《今日朝阳网》无关。其原创性以及文章的内容等未经本网证实;对本文及其中全部或者部分内容、文字的真实性、完整性、及时性,《今日朝阳网》不做任何形式的保证或者承诺,仅供读者参考并请自行核实相关内容。
  2、凡本网发表的所有非转载作品,版权均属于《今日朝阳网》和作者,欢迎转载并注明“来源:《今日朝阳网》”。
  3、凡本网注明“来源:XXX”的作品,均转自其他媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
  4、如因作品内容、版权和其他问题需要同本网联系的,请在30日内进行。
  联系方式 +86-15566781010 QQ:2996382758 邮箱:2996382758@qq.com
  微信公众号:今日朝阳网(添加方式:微信→新的朋友→搜索公众号“今日朝阳网或jrcyw0421”)



【本网声明】


网站首页
