把忠诚刻在白山之上
——国网朝阳供电公司白山风电项目送出工程建设侧记
文/郭蕾 图/毛林梦(辽宁朝阳)
白山,不是一座山。它是位于辽宁省朝阳市建平县的一个乡。
2023年5月20日,电网建设者在这片生机盎然的土地上,打响了一场朝阳电网建设史上前所未有的攻坚战。
因此,白山成为整个建设工程的一个简化符号,进入了朝电人的视野。
217个昼夜,在常人的时间轴里,只是一段时光,但对于参与这场攻坚战的建设者们来说,是融进他们生命里的一段风雨兼程、闯关夺隘的荣光印记。
217个昼夜,他们筑梦朝阳、驱光引电,在山川沟壑里让巍峨的铁塔拔地而起。
217个昼夜,他们冰河铁马、勇担使命,在宏阔的山水间让赋能的银线迎风舞动。
历史不会忘记这一瞬间。

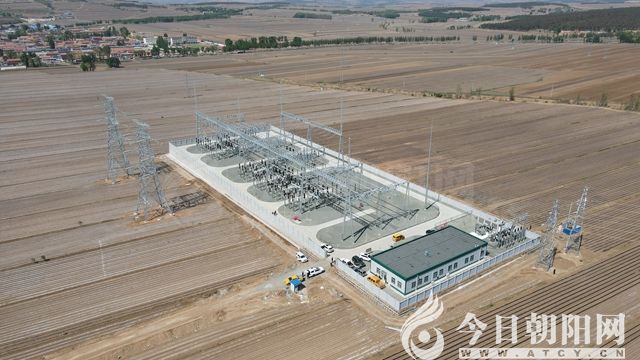

2024年5月8日12时08分,随着国网朝阳供电公司电网调度的一声令下,操作人员合上220千伏电惠线开关,白山升压站至惠州开关站220千伏线路工程实现全线贯通送电!
至此,这条被誉为朝阳西部新能源输送“生命线”顺利投运!
这条“生命线”不仅仅承载着朝电人服务地方经济发展和人民美好生活的愿望,更承载着新时期朝电人的履职情感和展业胸襟。
挑战前所未有 创造“惠州速度”
2023年5月30日,备案容量150兆瓦的白山风电项目在建平县、朝阳县、喀左县的广袤乡村开工建设。
白山风电项目是辽宁省发改委1360万千瓦新能源项目之一,由中国能源建设集团投资建设,总装机容量150兆瓦,投运后年发电量约4.5亿千瓦时,预计每年可节约标准煤13万吨,相应减排二氧化碳34万吨,二氧化硫2918吨。作为责任央企,朝阳供电公司负责建设白山风电项目配套电力送出工程。
中能建投白山风电项目220千伏送出工程包括惠州至利州220千伏线路、白山至惠州220千伏线路、惠州220千伏开关站三项单体工程,新建变电站1座,铁塔355基,线路里程119公里,横跨建平、朝阳县、喀左3个县,途径18个乡镇,其中惠州至利州220千伏线路是辽宁省2023年在建工程中单体里程最长的220千伏线路工程,建设规模和建设难度在朝阳供电公司基建史上前所未有!
面对这项空前艰巨的任务,朝阳市委、市政府给予全方位的支持,国网辽宁省电力有限公司统筹安排,朝阳供电公司总经理王荣茂、党委书记吴猛等领导班子全程督导电网建设工作,朝电人以“旗帜领航·首战惠州”为主线,以“跳起摸高”的工作状态,以逢山开路、遇水架桥的冲锋姿态,仅用7个月时间,就完成中能建投白山风电项目220千伏送出工程施工建设任务,实现当年开工、当年竣工,较常规建设周期缩减了一半的时间,创造了新能源工程“惠州速度”!
在谈到这项工程时,朝阳供电公司副总经理沈飞深有感触地说:“这项工程是朝阳电网建设中所遇到的前所未有的挑战,为了保证工程尽快投产,朝阳供电公司坚持策划先行和统筹推进,精心安排建设时序,与市、县、乡三级政府通力合作,解决了占地受阻等诸多建设难题。1000余名电网建设者斗酷暑、战严寒,最终完成了这项看似不可能完成的任务。”
朝阳供电公司通过对外主动争取政策、对内优化管理流程,在工程建设周期短、投产时间急的严峻形势下,克服施工反复受阻、极寒天气作业等实际困难,做到“五快一变革”,即手续办理快、占地协调快、问题销号快、工程推进快、专业对接快和环水保机制变革。
跨越高山峻岭 与铁塔银线为伴
在施工建设过程中,复杂的地理环境和恶劣的天气给施工作业带来极大挑战。
朝阳供电公司作为业主单位和属地化单位,负责统筹前期协调、手续办理、施工组织、物资供应、涉网计划、调试和验收等关键环节,确保工程如期竣工。

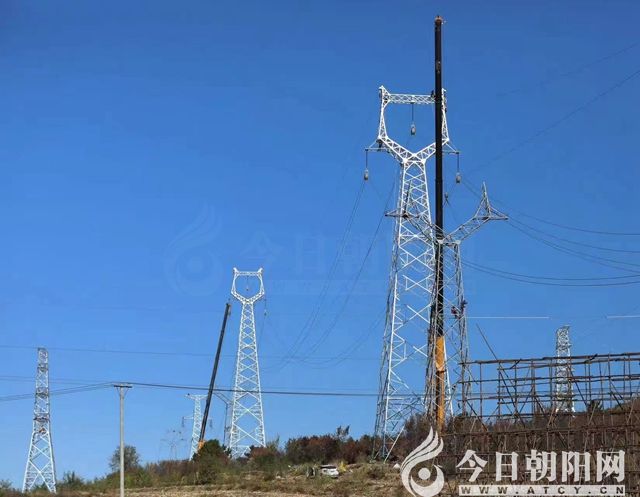

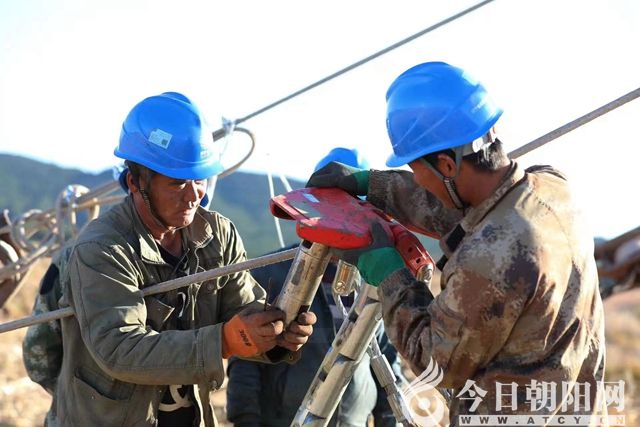

施工涉及的地形近51%是山地,60%是岩石地质。8月份,正值铁塔基础施工阶段。在一些施工路段,大型机械无法上山,只能由人工使用风镐等器械进行基础开挖。骄阳似火,地表温度达到36度,人站着不活动都会频繁出汗,而施工人员还要顶着烈日在闷热狭窄的基坑中进行作业,汗水一遍遍将衣服湿透,施工场景让人动容。为了防止施工人员中暑,朝阳供电公司基建负责人在采取一些防暑措施的基础上,组织施工人员实行高温错峰作业,全方位做好安全监督管理工作。

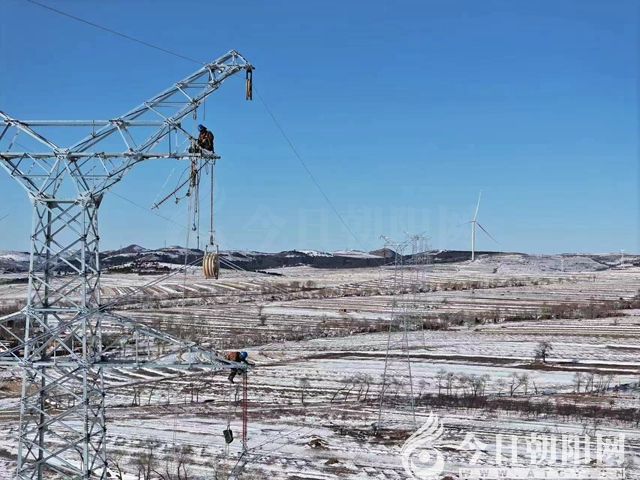

战胜了炎热的夏季,又迎来了寒冬的挑战。进入11月份,第一场大雪给施工带来了更为严峻的考验。由于高山上的气温比平地冷许多,高山上的积雪不易融化。在喀左县水泉沟里147号铁塔施工作业时,面对高山上的皑皑白雪,运送施工器械的车辆无法上山,电网建设者们顶着寒风,步行2公里的路程将器械搬运到山顶。在朝阳市迎来第二次降雪后,气温直降到零下20多度。在铁塔上作业时,他们的脸上、睫毛上常常挂满冰霜,手上即使佩戴两副绝缘手套,也抵挡不住寒风的侵袭,便将双手放在腋窝下取暖,待暖和些再拿出干活。在他们艰苦奋战的背后,一座座铁塔拔地而起,一条条银线伸向远方。
时间紧、任务重、交叉跨越作业点多,一道道技术难题是挡在朝电人面前的另一座大山。
“朝阳中能建投白山风电项目220千伏送出工程地域跨度大,线路交叉跨越较多,66千伏及以上重要交叉跨越有19处,10千伏及以下重要交叉跨越有91处。”朝阳供电公司建设部副主任宋家琪介绍,“针对交叉跨越施工难度大、作业风险高等因素,我们在工程建设初期,明确责任分工,建立协同作战、多点作战模式。针对高风险作业,我们优化作业方式,落实安全措施,确保施工单位安全、高效作业。”
在跨越施工期间,朝阳供电公司坚持“先计划、再勘查、定方案、后实施”的原则,精益策划跨越施工方式,做足前期施工准备,在提升施工安全性的同时减轻交通通行压力,提高供电可靠性,让客户用电“零感知”。为提高工作效率,朝阳供电公司组织主要参建单位白天进行现场集中勘查,夜间对安全措施和施工方案进行集中内审,将审批流程周期缩短60%。
随着一条条导线不断向前延伸,每一个施工作业点都有一名安全监护人员全神贯注地观察着视野以内的施工情况。为了全程、全方位监护动态施工,朝阳供电公司采取督查不漏死角的策略,以“责任田”的形式把每一基铁塔的安全防护责任落实到人,确保跨越施工安全。
汇聚温暖力量 书写责任与担当

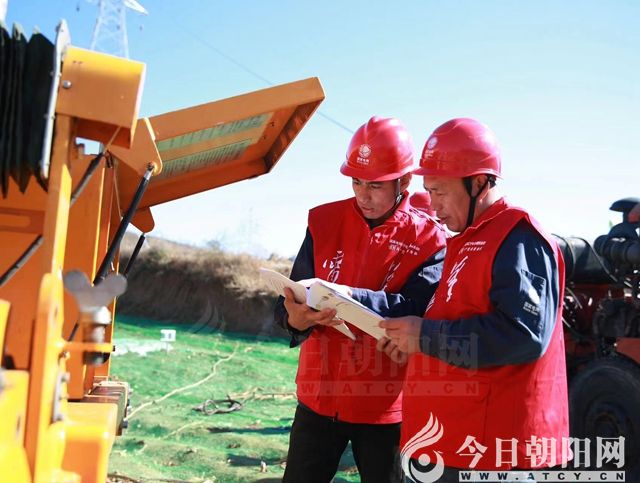

沧海横流,方显英雄本色。朝阳供电公司全力协调物资供应、前期协调等各环节、各专业的工作进度,力求做到有序衔接、高效推进项目进程。该公司成立物资专班,分批次制定排产计划,实时跟进物资供应进度,多措并举确保物资供应及时。作业点多在高山峻岭,给物料运输带来极大困难,他们采用最原始的人工搬运、骡马驮运等方式将物料一点点运送到位。
工程开建前期的手续办理和征占地协调等工作直接影响整个工程进度,其重要性不言而喻。3月末下达初设批复后,朝阳供电公司组织设计、属地公司发展建设部及政府相关协调人员进场开展协调工作,抓紧一切时间为工程建设做好“开路先锋”,在5月份工程开工前便完成了超200基协调任务,为线路工程高效建设创造了条件。
“在工程建设阶段,前期专业与项目管理密切沟通配合,按照工程建设节点要求提前破解受阻难题,保证工程连续施工。”朝阳供电公司建设部副主任孙曙光介绍,“我们组织成立征占地协调工作专班,挨家挨户宣传此项工程的社会意义,动之以情、晓之以理,尽力以最优的方式解决问题。”
摆在孙曙光面前的最大困难就是征占地协调问题。为此,孙曙光带领工作人员白天跑现场,晚上召开碰头会,本着“带着问题谈、问题不过夜”的原则,确保及时处理突发问题,全力保障工程建设整体进度。
在前期协调工作过程中,遇到过挫折与坎坷,也有温暖与感动。在进行惠利线5号铁塔基础浇筑环节时,由于水泥罐车无法进入场地,根据施工占地需求,需要与小塘村侯大爷协商将菜园的围墙拆除。建平县供电公司工作人员李冲和同事来到侯大爷家商量占地事宜时,本以为会遇到一些阻碍,没想到侯大爷非常爽快地答应了。原来是10年前朝阳供电公司小塘镇供电所的一个感人情节,让侯大爷的态度如此坚定。10年前,侯大爷由于家庭拮据交不起电费,小塘镇供电所就集资为大爷交了两年的电费,这件事让侯大爷铭记于心。他说:“供电公司对我有恩,我要知恩图报。”后来,侯大爷与供电所的故事感动了村子周边的人,征占地在这个村子一路绿灯。
实际工作中,朝阳供电公司积极发挥属地化优势,成立了前期征占地领导小组,在当地政府和管理部门的帮助指导下,依靠协同作战,连续攻坚,在用55天完成1座开关站基础占地补偿协调后,仅用3个月的时间完成了355座铁塔基础占地补偿协调任务。他们依法依规,协调解决突发受阻100余处,为年底项目竣工奠定了坚实基础。
朝阳地处辽西,属常年干旱、缺林少绿、生态脆弱地区。为了保护好家乡的青山绿水,朝阳供电公司把环水保工作作为工程建设的重要环节抓紧抓好,实施全过程、全领域监管,坚持创新驱动,在惠州至利州220千伏线路工程试点应用“天地一体”环水保监管技术,应用卫星普查、无人机详查和专家核查的方式,现场核查水土流失、植被破坏情况,减少人工成本,缩短核查时间,项目环水保监管效率提升80%,推动项目建设与生态环境保护实现高质量融合发展。
擦亮忠诚底色 让党旗高高飘扬
从接到任务那一刻起,朝阳供电公司党委将中能建投白山风电项目220千伏送出工程作为重点工作来抓,不断加深“党建+基建管理”项目建设,成立临时党支部,创新“三提”载体,实现“三融”目标,深化应用“一线工作法”,攻克解决施工现场的各种难题。秉承“埋头苦干、争先创优”工作理念,组织党员群众开展思想、技能、生活“三互助”,做到关键任务有党员认领、关键环节有党员管控,让党旗在基建一线高高飘扬。
随着相关工作的稳健推进,广大党员将主题教育激发出来的学习热情、工作热情,转化为攻坚克难、干事创业的强大动力,以忘我的奉献精神投入到这场不同寻常的攻坚战中,展现了电网铁军的责任与担当。
在这场攻坚战中,90后已成为工程项目管理的中坚力量。
姚彦亮是线路工程的业主项目负责人,是一名90后。他介绍,这是他第一次参与建设规模如此庞大、工序复杂、工期紧张的项目。从工程开建以来,他一直驻守在作业现场,对安全质量、工程进度、工程造价等进行严格把控,协助解决各类问题。入冬以来,受寒潮影响,朝阳市低温天气持续。在开展220千伏奎发线1号线、2号线加高改造作业时,恰逢朝阳市出现大范围降雪,对施工进度和安全把控带来严峻考验。他在提前关注天气情况后,与施工项目部做好各项准备工作,与施工项目部同吃同住,坚守奋战在风雪一线。那段时间他的媳妇也在加班,孩子上幼儿园没人接送,只能将孩子送回老家。
赵磊同样是一名90后,作为220千伏惠州开关站的业主项目负责人,为了推进惠州开关站建设进度,保证施工安全,他坚守在惠州开关站,组织验收单位、参建单位及厂家人员成立专项建设团队,发挥专业优势,与验收单位、参建单位一起攻克各个技术难关。在工期最紧张的时候,他有一个月没有回过家,家里人从最初埋怨,到后来习以为常。
在施工前线,无数电力工人在严寒酷暑中如雄鹰一样在铁塔银线中闪转腾挪,翻山越岭,从未言弃,越过了挡在他们面前的座座高山。
孙增相是一位施工作业负责人,主要负责小塘镇惠利线的施工作业。虽然是朝阳本地人,自去年7月份来到工程现场后一直未回过家,默默承受家里两个孩子上学无人照料的困难和压力。为了确保整个施工进度,他和他的同事在清晨天还没亮时就出发,天黑时才收工,以工地为家,与山川、日月相伴。
方川是一位有15年电力施工经验的电网建设者,四川广安人。30岁出头的他,皮肤粗糙黝黑,双手老茧层层,目光中却充满了刚毅。据他介绍,这是他第一次来到东北参加施工作业。从最低零下5度跨越到零下20多度,在这种刺骨的寒冷中作业对于他来说是一次全新的挑战。朝阳的冬天是真的很寒冷,但是电网建设者的激情却是火热的。作业过程中,大家无暇顾及恶劣的天气,心里想的只有如何高效高质地将工程干好。谈到他对辽宁朝阳的印象时,他说他被朝电人的热情厚道和一往无前的干劲所打动,并与他们结下了深厚的友谊。
在施工后方,负责前期协调的李博文、任广交,负责手续办理的尤宁,负责属地协调的李冲、刘传伟、孙凤德……随着相关工作的稳步推进,涌现出了一批优秀员工,他们将主题教育激发出来的学习热情、工作热情,转化为攻坚克难、干事创业的强大动力,展现了朝电人的责任与担当。
白山风电项目送出工程从建设到投运,为朝阳电网建设积累了宝贵经验,造就了过硬队伍,塑造了服务品牌。
截止到今年的4月末,朝阳地区的新能源总装机容量达563.7万千瓦,全省排名第一。随着这项工程的投运,这个数字还将继续增长!预计在2024年年底白山风电项目送出工程将接入近150万千瓦新能源项目。
忆往昔,一代又一代的朝电人用汗水、智慧,在1.97万平方公里的朝阳大地上,硬是把从零起步、白纸一张的供电事业,描绘成色彩斑斓、欣欣向荣的崭新图景。
看今朝,新时期的朝电人继往开来,沿着先辈们这条奋进的足迹,用勤劳与忠诚,悄然演绎着时代风华,用奉献与担当,倾情吟唱着奉献之歌。
(本文内容由国网朝阳供电公司党委宣传部提供)
[编辑 雅贤 编审 春语]
